Kwatera Południowa Żelaznego Mostu. Co zbudowano za ponad miliard złotych i dlaczego zbiornik nie zapełnił się w 2023

Otwarta 3 listopada 2021, siedem miesięcy przed terminem. Pojemność Żelaznego Mostu wzrosła z 780 do 950 milionów metrów sześciennych, obiekt zajmuje ponad 2000 hektarów. Umowa, technologia, liczby.

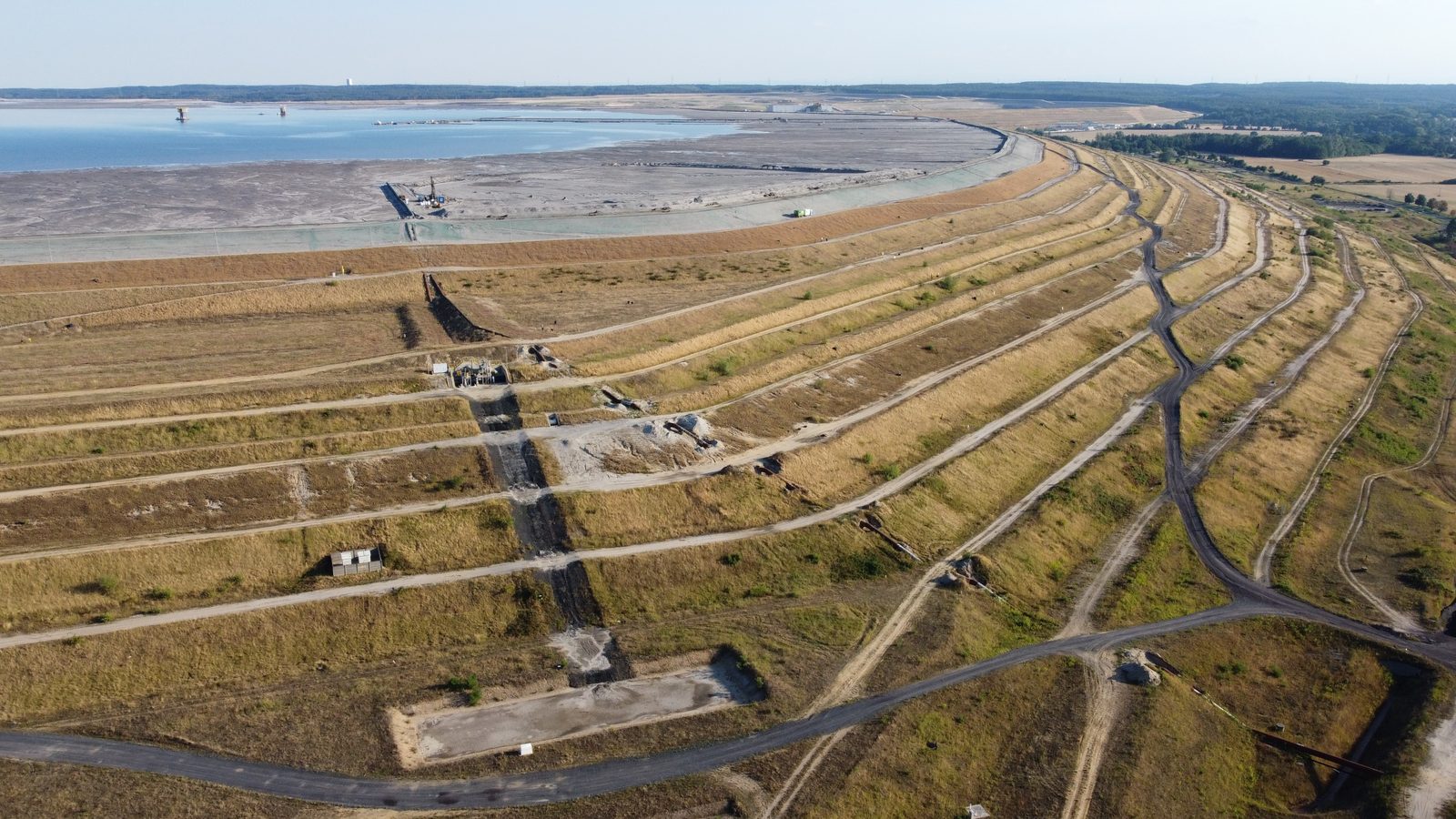

Zbiornik Żelazny Most z drona, 2 sierpnia 2022, rok po otwarciu Kwatery Południowej
Zbiornik Żelazny Most z drona, 2 sierpnia 2022, rok po otwarciu Kwatery Południowej. Fot. Krzysztof Ziarnek, Kenraiz, CC BY-SA 4.0, źródło.

Do 2021 roku odpady trafiały wyłącznie do Obiektu Głównego, który miał wyraźny termin ważności: bez rozbudowy zapełniłby się w 2023 roku. Kwatera Południowa, otwarta 3 listopada 2021, dołożyła 170 milionów metrów sześciennych i zmieniła sposób, w jaki buduje się tu zapory. Tyle o niej wiadomo z komunikatów ministerstwa, spółki i wykonawcy.

Kto budował i za ile?

Wykonawcą był Budimex. Umowę na pierwszy etap prac, zaporę wschodnią w gminie Rudna i zachodnią w gminie Polkowice, podpisano w 2018 roku na 578 milionów złotych, z terminem całości na koniec 2021 roku. Inżynierem kontraktu w latach 2018-2021 była firma SAFEGE Polska. Przy otwarciu Ministerstwo Aktywów Państwowych podało inną liczbę: wartość całej inwestycji to ponad miliard złotych. Skąd różnica, nikt nie rozpisał; 578 milionów to umowa z jednym wykonawcą na zapory, miliard może obejmować całość z nadzorem, stacją zagęszczania i resztą prac, ale to nasze domniemanie, nie cytat.

KGHM nazwał ją największą inwestycją spółki od 2018 roku. Na budowie pracowało ponad sto jednostek sprzętowych, a prace skończono siedem miesięcy przed terminem.

Co dokładnie zbudowano?

Nową komorę na południe od Obiektu Głównego, o docelowej objętości około 170 milionów metrów sześciennych, otoczoną zaporami zewnętrznymi długości około 6 400 metrów i wysokości do 60 metrów; tak opisywała projekt umowa z 2018 roku. Po rozbudowie cały obiekt zajmuje ponad 2 000 hektarów, a zapory wokół obu części mają łącznie ponad 20 kilometrów długości i od 54 do 76 metrów wysokości. Rocznie trafia tu około 30 milionów ton odpadów poflotacyjnych. Pojemność wzrosła z 780 do 950 milionów metrów sześciennych.

Dla porównania: nasz wpis o Żelaznym Moście podaje za starszą publikacją 1 394 hektary, 14,3 kilometra zapór i wysokość 20-45 metrów. To liczby sprzed Kwatery Południowej; obiekt rośnie, więc każda liczba o nim musi mieć datę.

Na czym polega nowa technologia?

Na innej konstrukcji zapory niż w Obiekcie Głównym (szczegóły w osobnym wpisie o zaporach) i na stacji segregacji i zagęszczania odpadów, która stanęła obok: materiał gruboziarnisty idzie na korpusy zapór, drobnoziarnisty po zagęszczeniu do środka, dzięki czemu w kwaterze jest mniej wody niż w starszej części.

Dlaczego 2023?

Rok 2023 podaje Wikipedia jako termin zapełnienia Obiektu Głównego bez rozbudowy; przy zrzucie rzędu 30 milionów ton rocznie miejsca zostawało na kilka lat. W 2017 roku, na czterdziestolecie obiektu, plan brzmiał tak: nadbudowa Obiektu Głównego do rzędnej 195 metrów nad poziomem morza plus Kwatera Południowa pozwolą deponować 950 milionów metrów sześciennych w perspektywie do 2038 roku. Kwatera jest gotowa od 2021, a zapora Obiektu Głównego ma według artykułu RMF24 z maja 2026 rosnąć do 2037 roku, więc horyzont 2038 to wciąż jedyna data, jaką mamy; nowszej żadne z odczytanych źródeł nie podaje. Docelowo, według Wikipedii, składowisko może pomieścić ponad 1,1 miliarda metrów sześciennych.

Kwatera Południowa leży na styku dwóch gmin: zaporę wschodnią budowano w gminie Rudna, zachodnią w gminie Polkowice. Starsza część zbiornika przykryła trzy dawne wsie, Barszów, Kalinówkę i Pielgrzymów.

Pytania, które padają najczęściej

Kiedy otwarto Kwaterę Południową Żelaznego Mostu?

3 listopada 2021 roku, siedem miesięcy przed planowanym terminem. Umowę z wykonawcą podpisano w 2018 roku, a koniec prac planowano na koniec 2021.

Ile kosztowała Kwatera Południowa?

Umowa z Budimeksem z 2018 roku na pierwszy etap, czyli zapory, opiewała na 578 milionów złotych. Przy otwarciu ministerstwo podało wartość całej inwestycji: ponad miliard złotych. Rozbicia tej kwoty na części żadne z odczytanych źródeł nie podaje.

Do kiedy starczy miejsca w Żelaznym Moście?

Plan z 2017 roku mówił, że po nadbudowie do 195 metrów nad poziomem morza i rozbudowie o Kwaterę Południową obiekt będzie mógł przyjmować odpady w perspektywie do 2038 roku. Nowszej daty w odczytanych źródłach nie ma; docelowa pojemność to ponad 1,1 miliarda metrów sześciennych.

Komentarze

Byłeś tam? Pamiętasz to inaczej? Napisz. Komentarze pojawiają się po sprawdzeniu przez redakcję, zwykle tego samego dnia. Nie trzeba zakładać konta.

  1. Wczytuję komentarze...

Wysyłając komentarz, zgadzasz się na publikację imienia i treści na tej stronie. Adres e-mail i skrót adresu IP przechowujemy wyłącznie do moderacji i ochrony przed spamem, wedługpolityki prywatności.

Czytaj dalej
